彩钢瓦屋面零星漏水维修施工案例简介
一、工程背景
某工业厂房彩钢瓦屋面因长期受酸雨侵蚀及温差形变影响,出现螺钉孔、搭接缝等部位零星渗漏,渗漏点共计15处,主要集中于屋脊、天沟及设备基座周边。经检测,渗漏原因为原防水涂层老化剥落(老化率达60%)、金属基面锈蚀(锈蚀面积约25%)及局部聚酯布脱层。
二、解决方案与材料选型
1. 工艺体系:采用“精准定位+一布三涂”复合工艺,重点修复渗漏点并建立局部强化防水层。
2. 核心材料:
• 丙烯酸高弹防水涂料:延伸率≥300%,耐紫外线等级≥5级,具备自愈性,可覆盖0.5mm以下裂缝;
• 缝织聚酯布:克重≥120g/㎡,抗拉强度≥500N/50mm,用于应力集中区抗裂增强;
• 环氧渗透型界面剂:渗透深度≥5mm,提升涂层与锈蚀基面粘结力。
三、施工流程
1. 预处理阶段(2天)

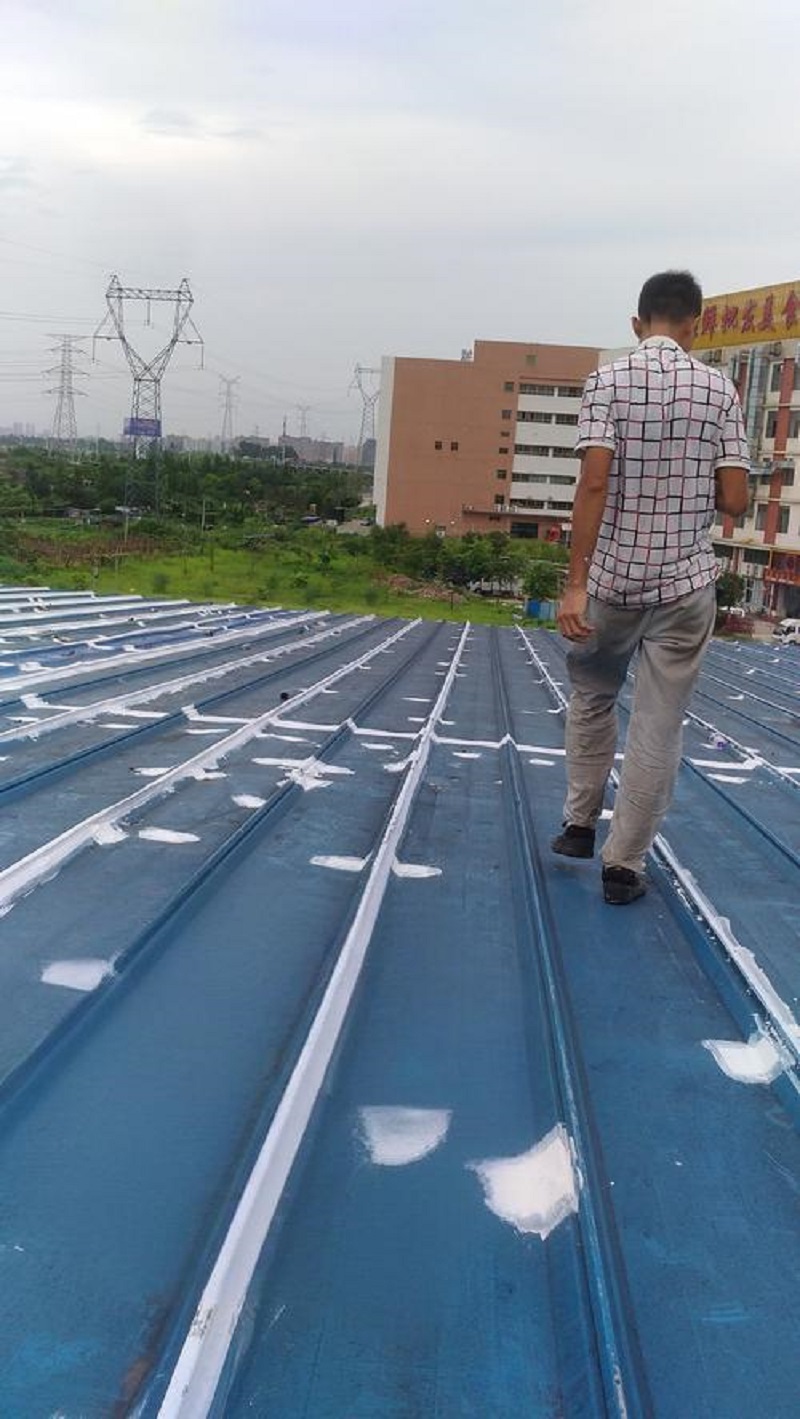

• 渗漏点定位:通过蓄水试验及红外热成像精准定位15处渗漏点,标记半径30cm作业范围;

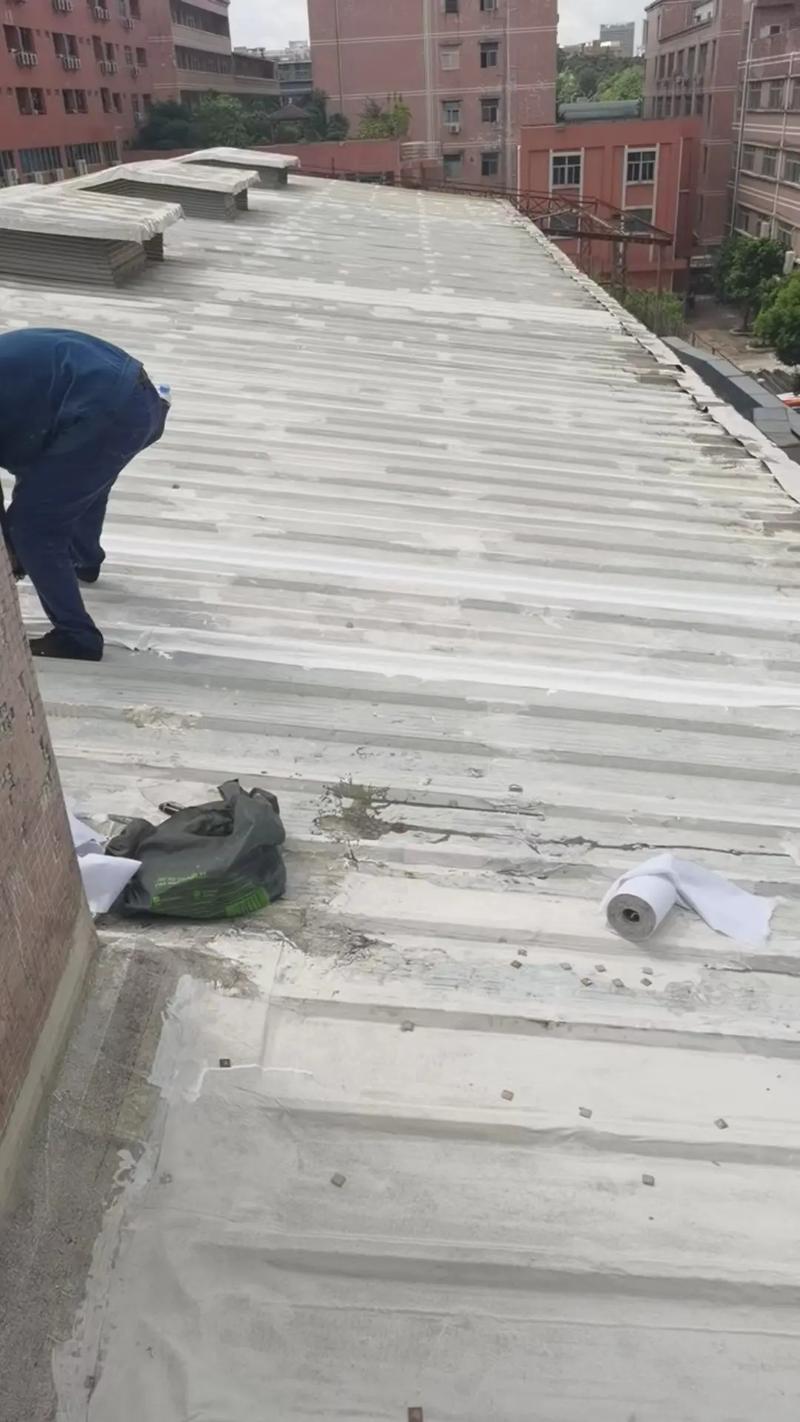

• 基面处理:
• 机械打磨锈蚀区域至St3级,重度锈蚀区喷砂处理至Sa2.5级(粗糙度40-70μm);
• 螺钉孔周边清除松动密封胶,采用丁基胶临时封堵;
• 涂刷环氧界面剂,固化后基面含水率≤8%。
2. 防水层施工(5天)

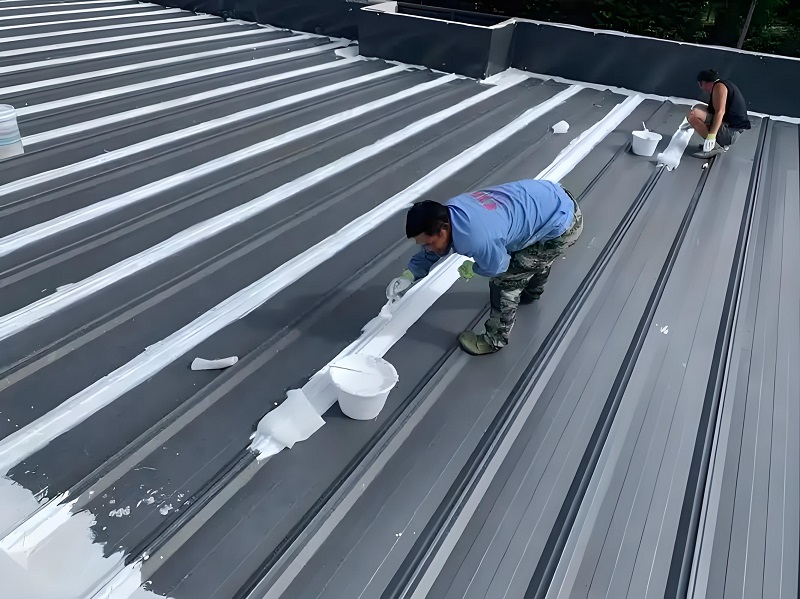

• 第一涂(底涂层):

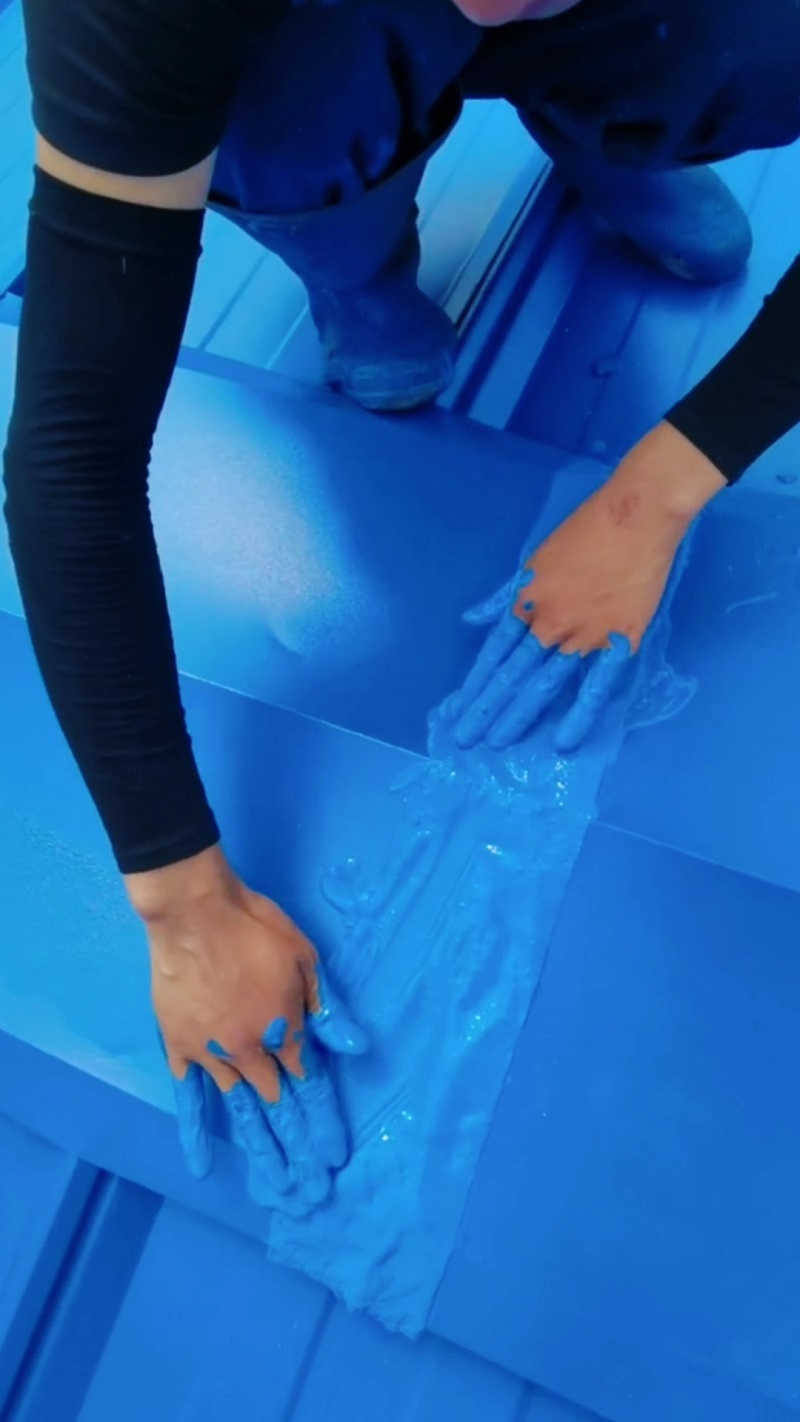

沿渗漏点向外扩展50cm喷涂丙烯酸涂料,湿膜厚度0.3mm,覆盖率100%;

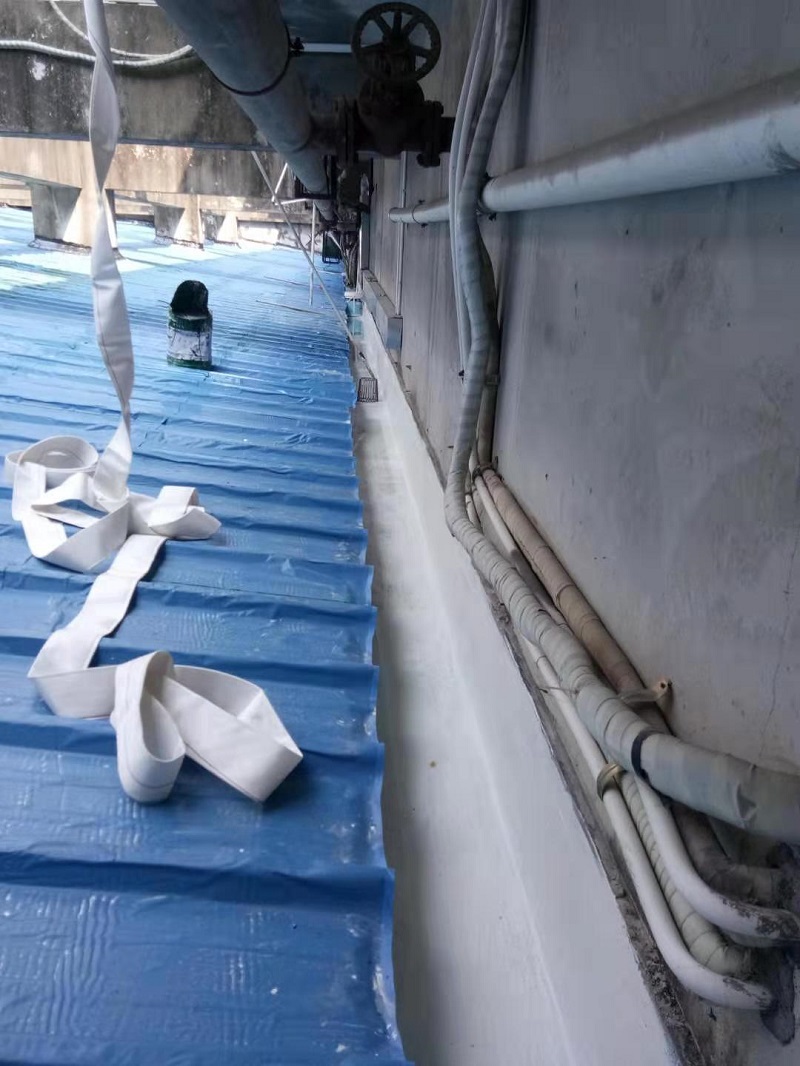

• 铺贴聚酯布:
涂料未干时铺贴缝织聚酯布,搭接宽度≥10cm,压辊排除气泡并确保完全浸润;
• 第二涂(中涂层):
表干后垂直方向喷涂第二层涂料,厚度0.4mm,覆盖布体并延伸至周边30cm;
• 第三涂(面涂层):
实干后交叉喷涂第三层,总干膜厚度≥1.2mm,边缘收口采用密封胶嵌缝。
3. 验收与维护(1天)
• 蓄水试验:局部注水深度20mm,24小时无渗漏;
• 涂层检测:划格法附着力测试合格率≥95%,干膜厚度偏差±10%;
• 维保承诺:提供5年质保,每年雨季前免费巡检并修复涂层破损。
四、技术亮点
1. 精准修复:通过红外定位减少无效施工面积,节省材料成本30%;
2. 柔性抗裂:“涂料+布体”结构可抵消彩钢板±5mm形变量,避免二次开裂;
3. 环保高效:水性涂料VOCs排放达标,单点修复工期≤8小时,不影响厂房生产。
注:本案例综合应用《金属屋面防水修缮技术规程》(T/CECS 1005)及现场创新工艺,实现零星渗漏点靶向治理,为同类工程提供高效、低成本的解决方案
