彩钢瓦一布三涂防水专项施工方案
一、工程概况
本方案针对彩钢瓦屋面渗漏治理需求编制,采用“一布三涂”核心工艺,通过底层防锈、中层加固、面层防护的三层复合结构,形成高弹性、耐候性优异的无缝防水体系。方案严格遵循《金属屋面防水修缮工程技术规程》(T/CECS 1005-2022),结合我司在工业厂房、公共建筑领域的工程经验,确保涂层与基面紧密结合,有效抵御紫外线、温差形变及雨水侵蚀,实现10年以上长效防护。
二、材料与设备配置
1. 核心材料:
• 底涂材料:环氧富锌防锈底漆(锌含量≥80%),符合《带锈涂装用水性底漆》(HG/T 5173-2017)标准,用于封闭锈蚀基面并增强附着力。
• 中涂材料:高弹性纯丙烯酸防水涂料(P型),符合《金属屋面丙烯酸高弹防水涂料》(JG/T 375-2012),延伸率≥300%,耐盐雾性能≥1000小时。
• 增强层:缝织聚酯布(克重≥120g/㎡)或塑纤布,抗拉强度≥500N/50mm,用于搭接缝、螺钉等薄弱区域抗裂加固。
• 面涂材料:氟碳面漆,耐紫外线等级≥5级,耐候年限≥15年,提升整体防护及美观性。
2. 辅助材料:丁基橡胶密封胶(耐温-40~120℃)、转锈剂(用于锈蚀基面预处理)。
3. 施工设备:无气喷涂机(压力15-20MPa)、高压水枪(压力≥0.6MPa)、角磨机(转速≥3000rpm)、涂层测厚仪及附着力测试仪。
三、施工工艺流程
1. 基面预处理
• 锈蚀分级处理:
• 轻度锈蚀(锈斑面积≤30%):采用角磨机打磨至St3级,清除浮锈后喷涂转锈剂,形成致密钝化膜。
• 中重度锈蚀(锈斑面积>30%):喷砂处理至Sa2.5级,基面粗糙度40-70μm,裸露出金属原色。
• 清洁除尘:高压水枪冲洗基面,清除粉尘、油污及松散物,确保残留物≤1g/㎡,自然干燥至含水率≤8%。
2. 底涂施工

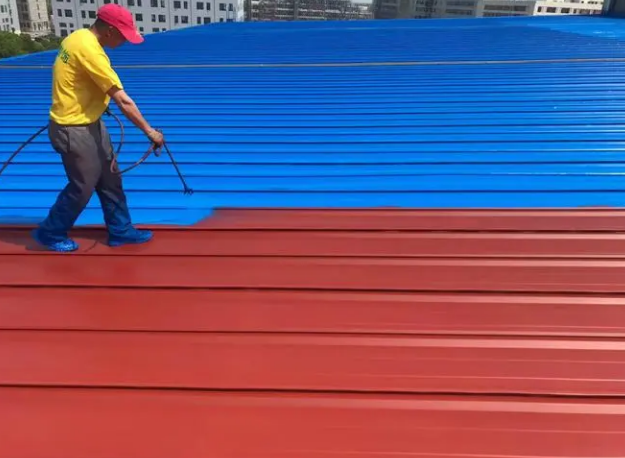

• 防锈底漆喷涂:
• 按厂家配比调配环氧富锌底漆(主剂:固化剂=4:1),熟化15分钟后采用无气喷涂机施工,喷距300-500mm,湿膜厚度≥80μm,覆盖所有基面及边角。
• 干燥条件:温度5-35℃,湿度≤75%,表干时间≤2小时,实干时间≤24小时。
3. 一布三涂工艺实施
• 第一涂(底涂层):
均匀喷涂丙烯酸防水涂料,采用“Z”字形走枪法,厚度0.3-0.5mm,重点覆盖搭接缝、螺钉孔及屋脊等易渗漏区域。
• 铺贴增强层:
在涂料未干时迅速铺贴聚酯布,沿彩钢瓦波纹方向展开,搭接宽度≥10cm,用压辊排除气泡并确保布体完全浸润。
• 第二涂(中涂层):
待底涂层表干后(触干不粘手),垂直第一涂方向喷涂第二层涂料,厚度0.4-0.6mm,覆盖聚酯布并形成连续膜层。
• 第三涂(面涂层):
中涂层实干后,喷涂氟碳面漆,采用“十字交叉法”确保厚度≥0.3mm,总干膜厚度≥1.2mm,达到无缝密闭效果。
4. 节点强化处理
• 搭接缝:加贴30cm宽聚酯布,形成“三涂一布”结构,延伸至两侧各15cm。
• 螺钉孔:清理锈迹后包裹10×10cm聚酯布,外涂密封胶形成“钉帽防水罩”。
• 天沟及女儿墙:天沟内部采用“四涂两布”工艺,返水高度≥50cm,边缘用金属压条收口并密封。
四、质量控制标准
1. 过程检验:
• 每道工序执行“三检制”,涂层厚度每100㎡抽检5点,允许偏差±10%。
• 附着力测试:按《色漆和清漆 拉开法附着力试验》(GB/T 5210),划格法合格率≥95%,拉开强度≥3MPa。
2. 环境控制:
• 施工温度5-35℃,相对湿度≤85%,雨天、风力≥5级时暂停作业。
3. 验收标准:
• 外观:涂层均匀无漏底、流挂,色差ΔE≤1.5(色差仪检测)。
• 性能:5%NaCl溶液盐雾试验240h无起泡,-30℃低温弯折无裂纹。
五、安全与环保管理
1. 高空作业安全:
• 双钩安全带固定于主钢梁,生命线间距≤15m,吊篮荷载≤额定值80%。
2. 粉尘控制:
• 喷砂区域设置密闭围挡,配备布袋除尘器,实时监测PM10浓度≤4mg/m³。
3. VOCs治理:
• 使用水性环保涂料,VOCs排放符合《大气污染物综合排放标准》(GB 16297),废弃物分类回收率≥90%。
六、维保承诺
1. 质保期限:自验收合格之日起提供5年质量保证,涵盖涂层剥落、渗漏复发等问题。
2. 定期维护:每年雨季前免费巡检,提供局部修补及涂层性能检测报告。
---
注:本方案可根据现场勘测数据优化调整,施工前需签署《技术交底记录》并留存影像资料。
